Хід будівництва за січень

Хід будівництва за січень

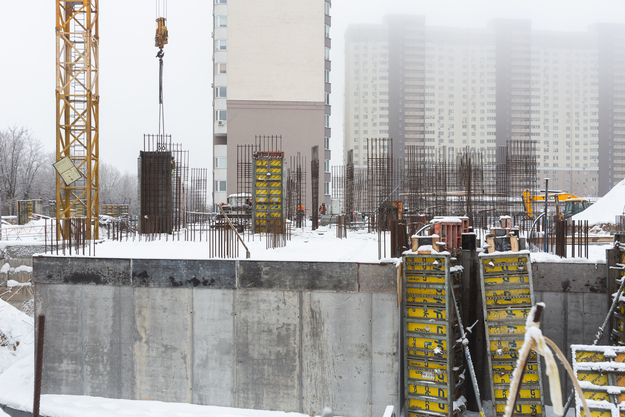

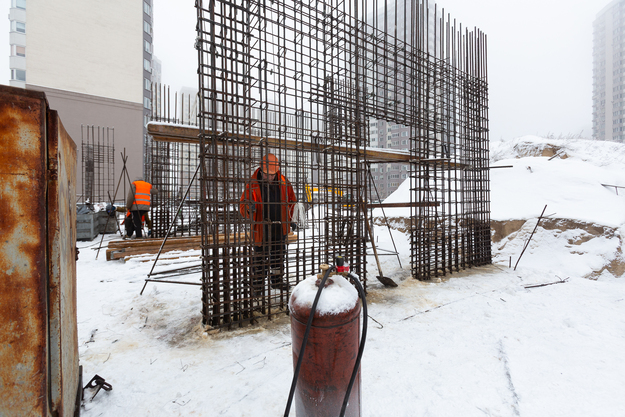

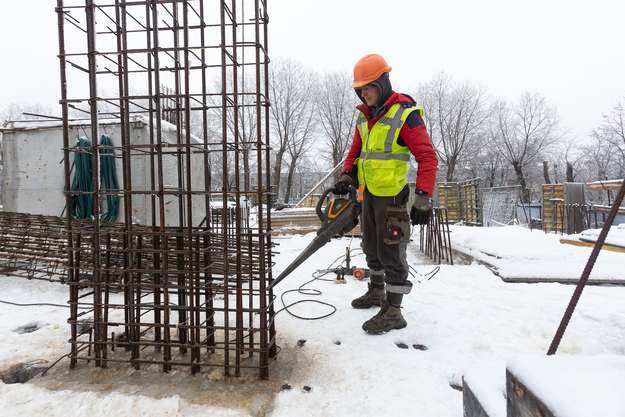

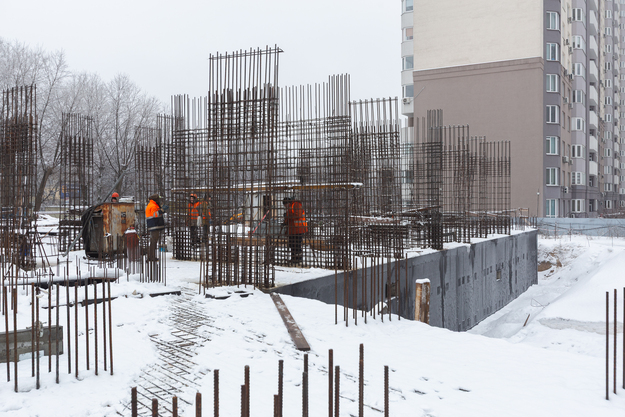

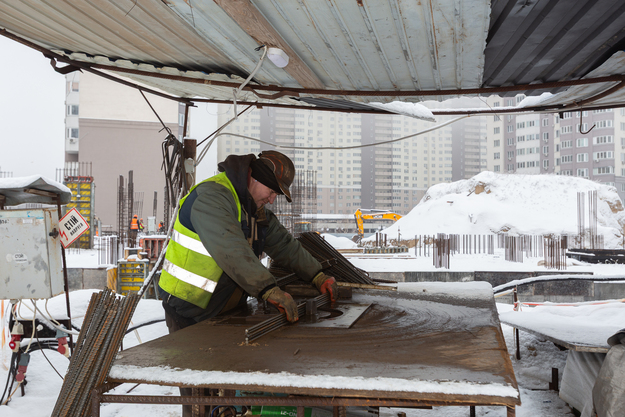

  • Завершено влаштування вертикальних та горизонтальних монолітних конструкцій каркаса до відмітки 0,000 секції 1, виконуються роботи з улаштування 1-го поверху.
  • Влаштування вертикальних та горизонтальних монолітних конструкцій каркаса до відмітки 0,000 секції 2.1 – виконання 90%.

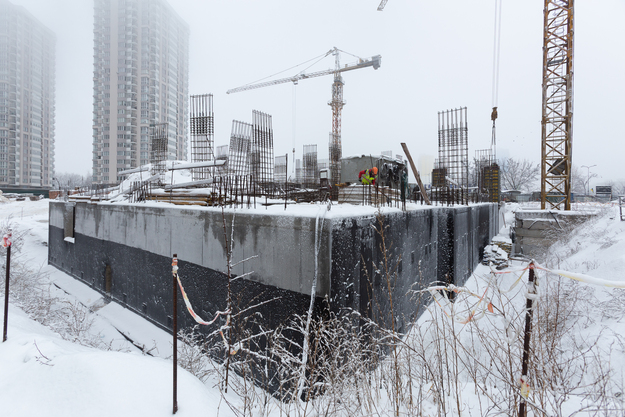

  • Влаштування вертикальних та горизонтальних монолітних конструкцій каркаса до відмітки 0,000 секції 2.2 – виконання 100%. Розпочаті роботи з улаштування 1-го поверху.

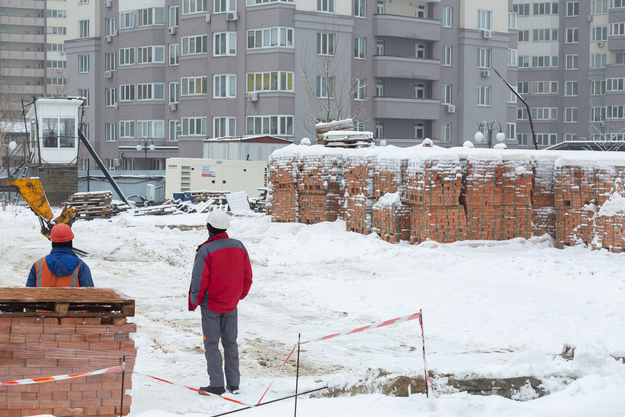

  • Виконується комплекс робіт з утеплення та гідроізоляції стін будинку.
